Hochwasserschutz Klosterbuch - Neubau Ringdeich mit Hochwasserschutzwand
Landestalsperrenverwaltung Sachsen | Betrieb E/M/UWE • 2007 - 2018
Leistungsumfang
Objektplanung für Ingenieurbauwerke
Leistungsphasen 1 bis 7
Örtliche Bauüberwachung
Objektplanung für Freianlagen
Leistungsphasen 5 bis 8
Örtliche Bauüberwachung
Umweltbaubegleitung
Fachplanung für Tragwerke
Leistungsphasen 4 bis 6

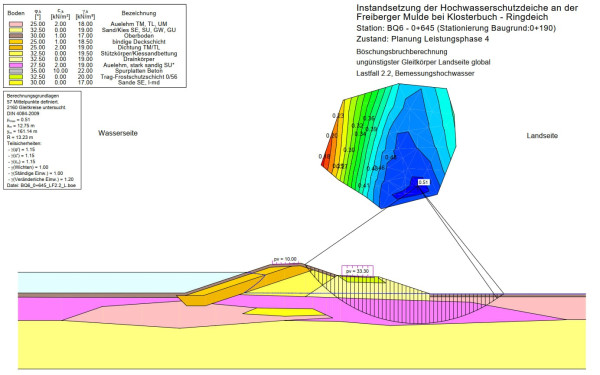

Erdstatische Berechnungen (Deich)
Bewehrungsabnahmen
Umweltplanerische Leistungen
Landschaftspflegerischer Begleitplan
Umweltverträglichkeitsstudie (NAN)
FFH-Verträglichkeitsprüfung
Projektbeschreibung
Neubau Ringdeich in Kombination mit HW-Schutzwand in 4 Bauabschnitten

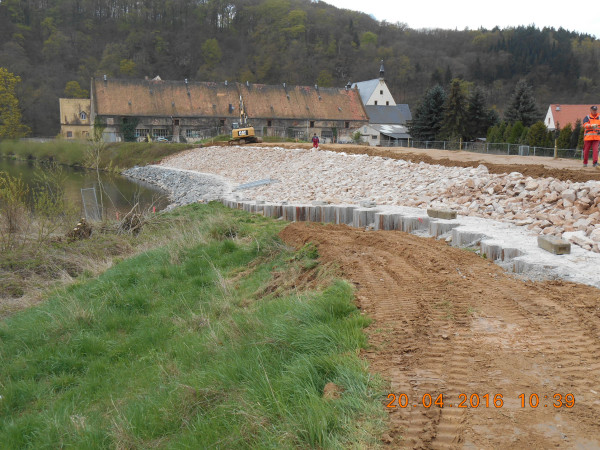

1 060 m Drei-Zonen-Deich, Deichhöhen bis 3,20 m, auf ca. 270 m wasserseitige Böschungssicherung als mit Oberboden abgedeckte Wasserbausteine
ca. 100 m Deichfußsicherung mit Spundwand, Kopfbalken und Wasserbausteinen
338 m Hochwasserschutzwand aus Stahlbeton, Flachgründung mit Unterströmschutz (Spundwand), überwiegend Natursteinverkleidung, Wandhöhen bis 2,15 m
35 m Hochwasserschutzwand als Spundwand
Überführung Kreisstraße und Wirtschaftsweg mit Deichüberfahrten
Schlitzungsbereich zur Entleerung nach Extremhochwasserereignis mit Überströmung der Deichkrone
Anlagen zur Binnenentwässerung, bestehend aus Drainagen, Gräben und Pumpstation
Umfangreicher Leitungsbau für SW-Entwässerung
Baubegleitende Aufrechterhaltung der Klosterarbeit (Markttage, Konzertveranstaltungen u. dgl.)
Berücksichtigung denkmalpflegerischer und naturschutzfachlicher Belange am Kloster
